チェックリストの形骸化を防ぐ!デキるPMの再構築術と7つの改善策

| 5 min read
Author: makoto-takahashi makoto-takahashiの画像

はじめに

#

あなたの現場では、チェックリストがただの“儀式”になっていませんか?

チェックリストは本来、業務の質を保ち抜け漏れを防ぐ強力なツールです。
しかし、次のような兆候がある場合は要注意です。

  • チェックリストを埋めるだけになっている
  • 項目が多すぎて形だけチェックしている
  • チェックの理由が説明できない

当てはまる項目があれば、この記事がきっと役立ちます。

この記事では、チェックリストがなぜ「肥大化」や「形骸化」するのかを解説します。
その原因を整理し、明日から使える具体的な防止策をご紹介します。

チェックリストが形骸化・肥大化する理由とは?

#

チェックリスト形骸化の3つの要因

#
  • 目的が共有されていない
    「なんのためにやっているか」が語られず、作業がただのルーティーンに。

  • チェックに対する指摘や振り返りがない
    「とりあえず入れておこう」が許容される風土が、質の低下を招く。

  • 結果が活かされていない
    チェック結果がプロセス改善につながらなければ、やる意味を感じられなくなる。

チェックリスト肥大化の3つの原因

#
  • 「念のため」に弱い文化
    リスク回避の名のもとに「とりあえず入れる」が常態化。積み重なると無駄だらけに。

  • 責任逃れのための項目追加
    形式的に項目を増やすことで「やるべきことはやっていた」というポーズを取ってしまう。

  • 改善=項目追加という誤解
    「チェック項目を減らす=手抜き」と誤解される職場文化では、どんどん肥大化してしまう。

組織的な構造が原因になるケース

#

ここまで見てきた現場の理由だけでなく、組織設計自体が形骸化を生む原因になることもあります。
複数部署の要望を盛り込んだチェックリストは、誰も使いこなせない「過積載」ツールになります。

また、「監査重視」のマネジメント主導リストはPDCAのバランスを崩します。
Planに戻らずCheck & Actだけが回るため、PDCAのバランスが崩れてしまいます。

その結果、現場では形骸化が加速してしまいます。

肥大化・形骸化が招く3つの困りごと

#

こうしたチェックリストの運用が続くと、次のような悩みが出てきます。

  • 本質的な確認が埋もれてしまう:項目が多すぎて、大事なポイントが見えづらくなります。
  • 運用負荷が上がる:チェックに時間を取られ、本来の業務が圧迫されがち。
  • チェックが“儀式化”する:目的が共有されていないとチェックはただの作業に。効果も感じられなくなります。

現場で本当にあった“チェック形骸化”の瞬間

#

あるプロジェクトで、設計者が完了したタスクのチェックリストを提出しました。
私は1つずつ確認し、違和感から意図を尋ねました。

設計者:「すみません、意味が分からなかったのですが、チェックだけしておきました。」

この一言で、「チェック」が目的や理解を伴わない、単なる 儀式 になっていたと気づきました。
チェック項目が多すぎると、「とりあえず埋める」だけの運用になりがちです。

この経験を通じて、 “理解を伴うチェック”の大切さ を痛感しました。


チェックリストの目的を明確にする

#

形骸化の原因の多くは、「なぜチェックするのか?」という目的が不明確なことです。
次のように目的を明文化し、チームと共有しましょう。

  • 品質管理:標準や基準への準拠を確認する
  • エラー予防:過去の失敗を防ぐ
  • ナレッジ共有:業務ノウハウを形式知化する
  • 規制遵守:業界基準や社内ルールに対応する

チェックリストの用途を「確認」に限定する

#

チェックリストの用途

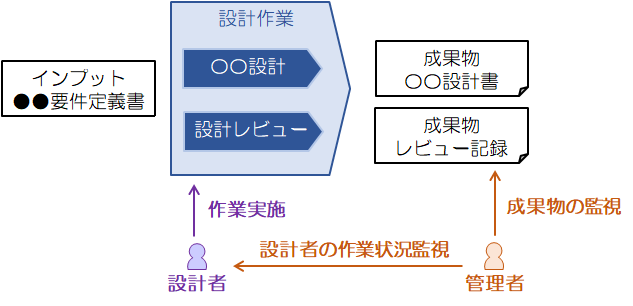

上図は、ソフトウェア開発における作業プロセスの一例です。
設計者が成果物を作成し、管理者がそれをチェックする場面を想定しています。

このとき、管理者のチェックには2つの観点があります。
1つは設計者の「作業状況の監視」、もう1つは「成果物の監視」です。

チェックリストは基本的に、後者――成果物の品質や基準への適合性の確認に使うべきです。
したがって、チェック項目は「作業をやったか(〜したか?)」ではなく、 成果物を問う内容(〜は〜か?) である必要があります。

たとえば:

×:レビューを実施したか?
(作業チェック:作業が行われたかどうかを問う)

○:設計書内の全コンポーネントに要件が対応付けられているか?
(成果物チェック:成果物が基準を満たしているかを問う)

チェックリストが「作業の確認」に偏ると、品質確保という本来の目的が失われます。
まずは、用途の整理が必要です。
そうすれば、より実効性の高いチェックが実現できます。

チェックリスト形骸化を防ぐ7つの具体策

#

1. 目的と重要性を明示し、全員に共有する

#

「なぜそのチェックが必要なのか?」を明文化し、関係者全員と共有しましょう。
そのチェックでどんなリスクを防ぎ、どんな価値を生むかが伝われば、自然と運用に意味が宿ります。

2. 簡潔で実用的な内容に絞る

#

項目は「念のため」ではなく、必要性に基づいて選びましょう。
曖昧な表現、冗長な項目、不明確な意図。
これらは削除し、現場のフローに自然に馴染む構成を目指しましょう。

3. 明確な責任と問い合わせ先を設定する

#

「誰が使うのか」「誰に聞けばいいのか」が不明確なままだと、チェックは形式的になります。
運用責任者や問い合わせ先を明示し、形骸化の温床を断ちましょう。

4. 運用ルールと教育のセットで回す

#

チェックリストの目的や使い方、未記入時の扱いなど、運用ルールを明文化しましょう。
そのうえで、OJTや研修を通じてチーム全体に共通理解を浸透させます。

5. フィードバックと定期的な見直し

#

半年に一度などのペースで現場の声をもとに棚卸しと更新をしましょう。
「いつも同じ項目をなんとなく埋めている」状態は要注意です。

6. チェック結果を分析し、改善に活かす

#

チェック内容や頻度、不備の傾向を見える化し、改善にフィードバックします。
成果共有で納得感とモチベーションが高まります。

7. ツールと仕組みで形骸化を防ぐ

#

紙のリストではなく、GoogleスプレッドシートやNotionなどのツールを活用すると、更新履歴や証跡も自動で残せます。
チェックのタイミングや期限も仕組みで支援しましょう。

チェックリスト肥大化の6つの改善アプローチ

#

増えすぎたチェックリストは作業負担を増やすだけでなく、本質的な確認が埋もれるリスクもあります。
6つのアプローチで改善を目指しましょう。

1. 目的に立ち返り、項目を再選定する

#

まず立ち止まり、「このリストは何のためにあるか」を見直します。

  • 品質保証・リスク防止・業務漏れ防止など、目的ごとに項目を分類します。
  • 目的に直結しないものは思い切って削除しましょう。
    チェックリストの“断捨離”は、目的を明確にしてから行うのがコツです。

2. 統合・集約でスリムにする(リスト全体を減らす)

#

次に、類似のチェックリストや項目が複数存在していないかを見直します。

  • 複数のリストに似た項目があれば、1つにまとめて統合しましょう。
  • 関連する工程(設計~レビューなど)のチェックを1つのリストに統合するのも有効です。
  • また、進捗段階ごとに分かれていた小リストを、全体工程に対応した統合リストへ再編成する方法もあります。
    理想は「1つの場面で、1つのリスト」を使うことです。

3. 重要度で項目にメリハリをつける

#

すべての項目を同じ重さで扱う必要はありません。

  • 「必須」と「任意」に分けることで、必要最低限の運用が可能になります。
  • 慣れてきたメンバーは「任意」項目まで実施し、初心者は「必須」だけでも十分です。
    このように柔軟性を持たせることで、実用性の高いリストにできます。

4. 表現を簡潔に・具体的にする

#

長文や抽象的な表現は読み飛ばされがちです。

  • 「〇〇が△△以上であること」など、判断しやすい具体的な表現に改めましょう。
  • 「はい/いいえ」で回答できるよう明確に書くことも重要です。
  • 必要に応じて写真・図・例を活用し、理解のばらつきをなくしましょう。
    1行でわかる項目ほど、実務に強いチェックリストとなります。

5. カテゴリ分けして構造を整理する(1つのリスト内を整える)

#

チェックリストが長くなったときは、「項目の構造化」が効果的です。

  • 「設計」「実装」「テスト」など、工程ごとにセクション分けをしましょう。
  • 「品質保証」「法令遵守」など、目的別の分類も可能です。
  • セクションごとに見出しや区切り線を入れ、視認性と操作性を高めることも大切です。
    構造化されたリストは、それだけで使いやすさがアップします。

6. 自動化やツールでのチェックに置き換える

#

手動チェックに固執せず、ツールや自動化も積極的に活用しましょう。

  • コードレビューはCIツールや静的解析ツールに任せることが可能です。
  • 書類の確認では、フォーマット内の必須記載を自動でチェックできるようにしましょう。
    自動化できる部分はツールに任せ、人の目で確認すべき本質的な項目に集中することが重要です。

チェックリスト運用時間の短縮と効率化

#

チェックリストの運用時間を短縮するには、自動化だけでは不十分です。
チェック項目の重要度に応じた優先順位付けや、運用面の工夫も必要です。
ここでは、他章で触れた自動化も踏まえ、運用効率を上げるポイントを整理します。

優先順位を明確にする

#

全ての項目を同じ重要度で扱うのは非効率です。

  • リスクの高い項目や品質に直結する重要ポイントを「必須チェック」として優先的に実施し、
  • それ以外は「任意チェック」や定期的な見直しに回すなど、メリハリをつけましょう。
    この工夫により、時間をかけるべきポイントに集中でき、運用負荷が軽減されます。

運用ツールの選択と最適化

#

運用に使うツールは、チームが使い慣れたもの、共有しやすいものを選ぶのが基本です。

  • 目的に合ったフォーマットや入力しやすいUIを用意し、チェックのスピードを上げることも重要です。
  • 例えば、プルダウンやチェックボックスを活用し、入力の手間を減らす工夫が効果的です。

チームへの教育と意識づけ

#

チェックリストがただの作業にならないよう、目的と意義をチームにきちんと伝えましょう。

  • 新人メンバー向けに簡単なトレーニング資料や説明会を用意し、共通理解を促進します。
  • 意識が高まれば、無駄なチェックや形骸化が防げ、効率的な運用にもつながります。

優先順位の設定や運用面の工夫を重ねることで、チェックリストの時間負荷を抑えられます。
これにより、効果的な品質管理が実現可能です。
自動化はその一環として活用しつつ、現場の運用実態に即した改善を心がけましょう。

まとめ

#

チェックリストは、品質と生産性を両立させるための有効な道具です。
ただし目的を見失えば、「チェックすること自体」が目的になり、形骸化を招きます。

現場で実効性のあるチェックリストを育てていくことが重要です。
そうすることで、プロジェクトはより確実に前進できるようになります。

チェックリスト改善、まずはこの3ステップから!

#
  1. 目的と使う場面を明文化する:業務フローの中で使うタイミングを整理
  2. 必須と任意に分けて項目を見直す:負荷を減らしつつ本質を守る
  3. 定期見直しサイクルを設定する:形骸化を未然に防ぐ運用を設計

この3つから始めるだけで、チェックリスト運用は劇的に変わります。

豆蔵では共に高め合う仲間を募集しています!

recruit

具体的な採用情報はこちらからご覧いただけます。
